令和8年度 温泉街無電柱化工事情報
登録:2026年11月5日
最新情報
10月末現在の工事状況
「特殊部」から各配線を格納する「引込連系管」の敷設が完了しました。
今後は各家庭へ電力・通信を供給するための「引込管」の敷設作業を行います。また同時進行で地中に埋設されている水路の復旧作業なども行います。
交通規制の解除については降雪前を予定していますが、日程が確定次第ホームページ、ページング放送でお知らせします。
写真:「引込連系管」配管状況(黒色とグレーの管)

10月現在の工事状況
松葉通りの埋め戻しが完了し、大湯通り サンアントン様前での電線を接続する部分「特殊部」までの上下水道管の移設および「特殊部」の設置が完了しました。
今後「特殊部」より先の区間の上下水道管の移設作業等が行われます。
なお、本年の大湯通りの工事は 魚やす商店様前~ 野沢菜本舗様前までの施工となり、降雪前に通行規制の解除を予定しています。
写真:「特殊部」設置予定箇所までの上下水道管の移設状況

「特殊部」の設置状況

工事区間の通行規制解除について
令和8年8月8日(土)~16日(日)の間通行止めを解除します。
なお、工事再開は令和8年8月17日(月)朝8時より、大湯通り「成田屋」様前から「常盤屋旅館」様前までが車両通行止めとなります。
また、今後以下の期間で通行規制を解除する予定です。
・湯沢神社例祭期間(9月6日~9月10日)
・シルバーウィーク(9月19日~9月23日)
お宿の方はお客様へのご案内をお願いします。

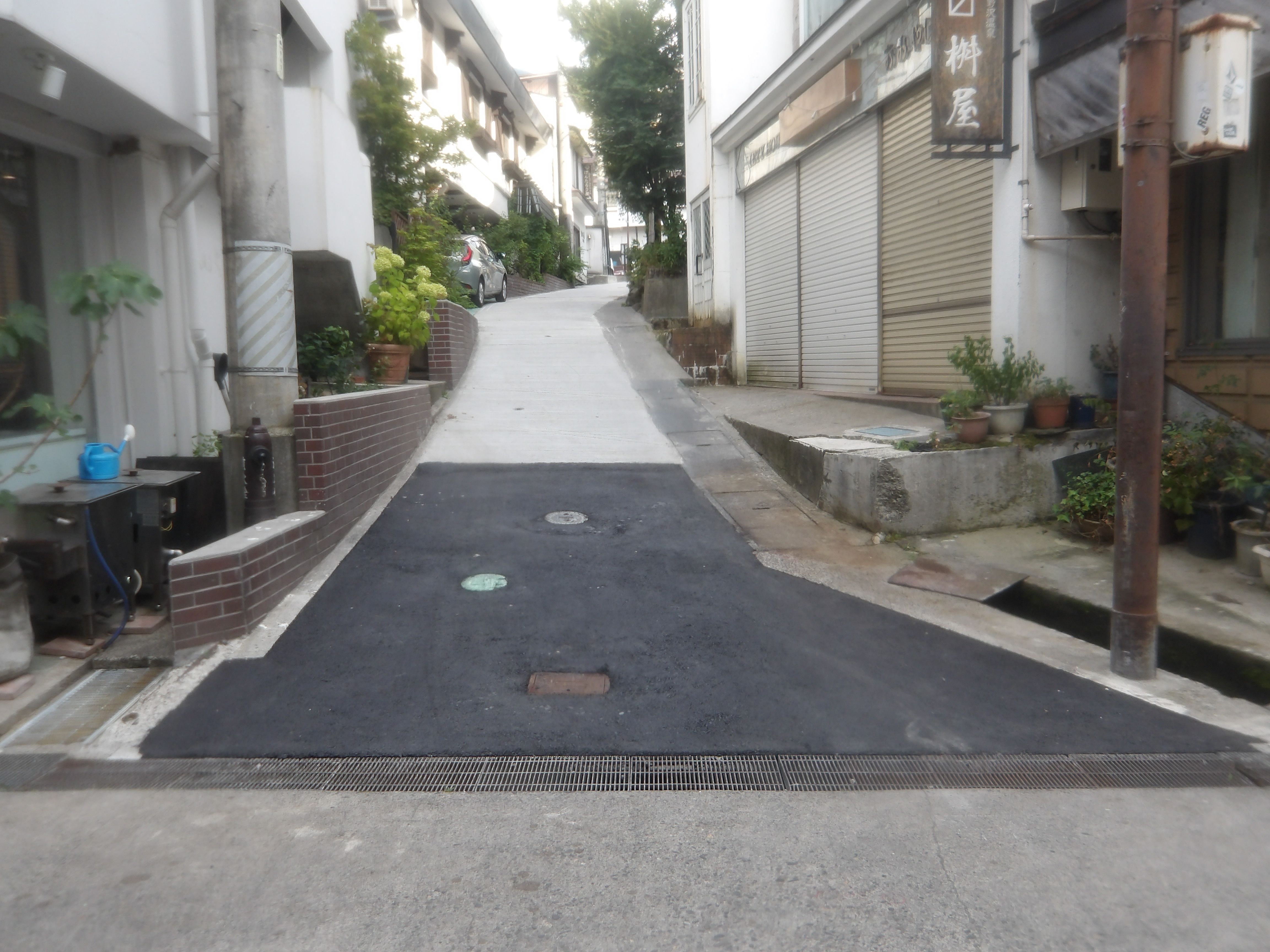

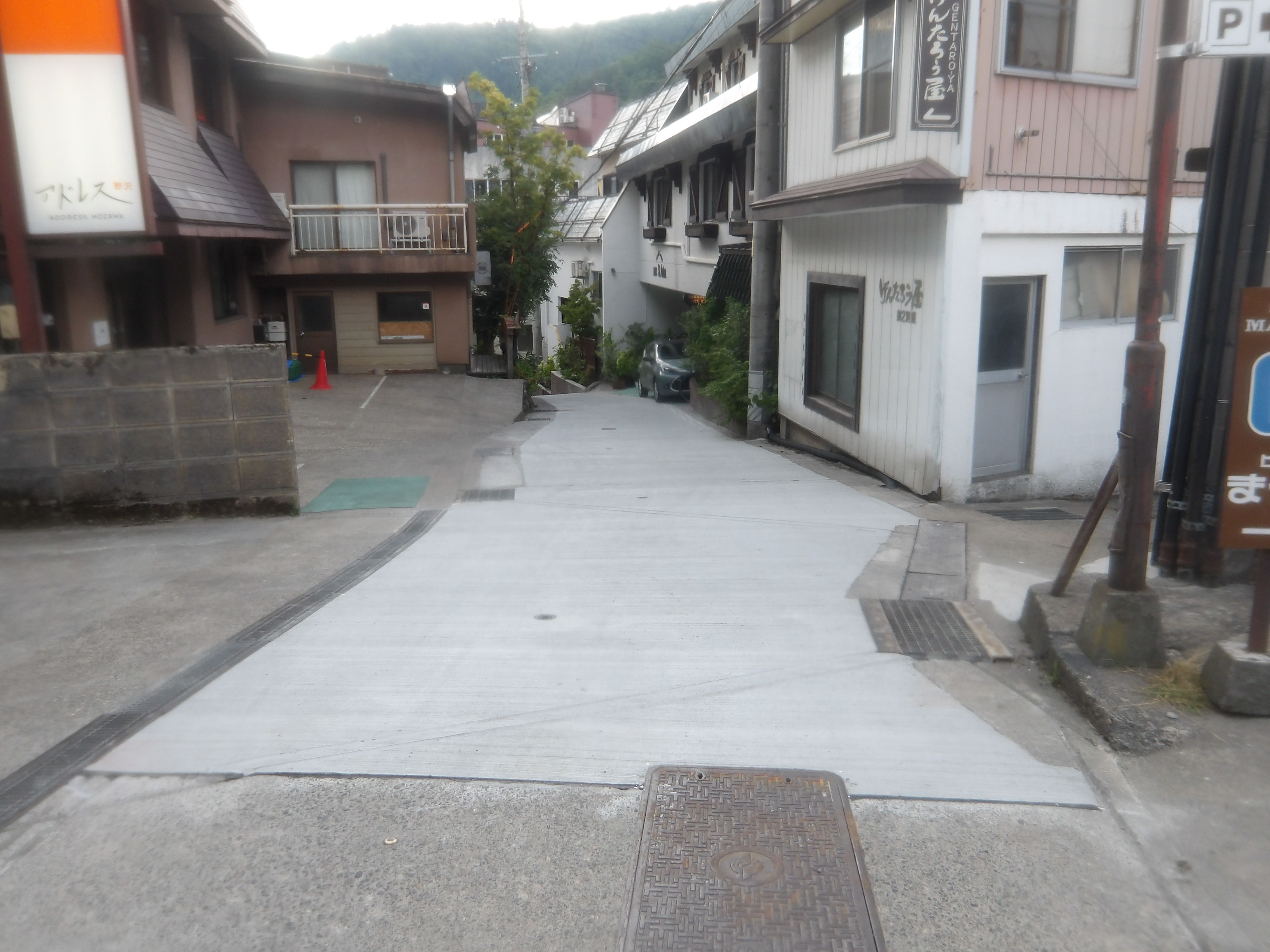

〇松葉通り仮復旧状況

水路の水量調整について【令和8年7月13日更新】
無電柱化工事の道路掘削作業に伴い下記日程において御殿川下流域の用水路の水量を調整させていただきます。
記
7月15日(水)~10月末日まで
ご自宅への引水が増減する可能性がありますが、ご理解とご協力をお願いします。
なお復旧の際は村HP・ページング放送などでお知らせいたします。

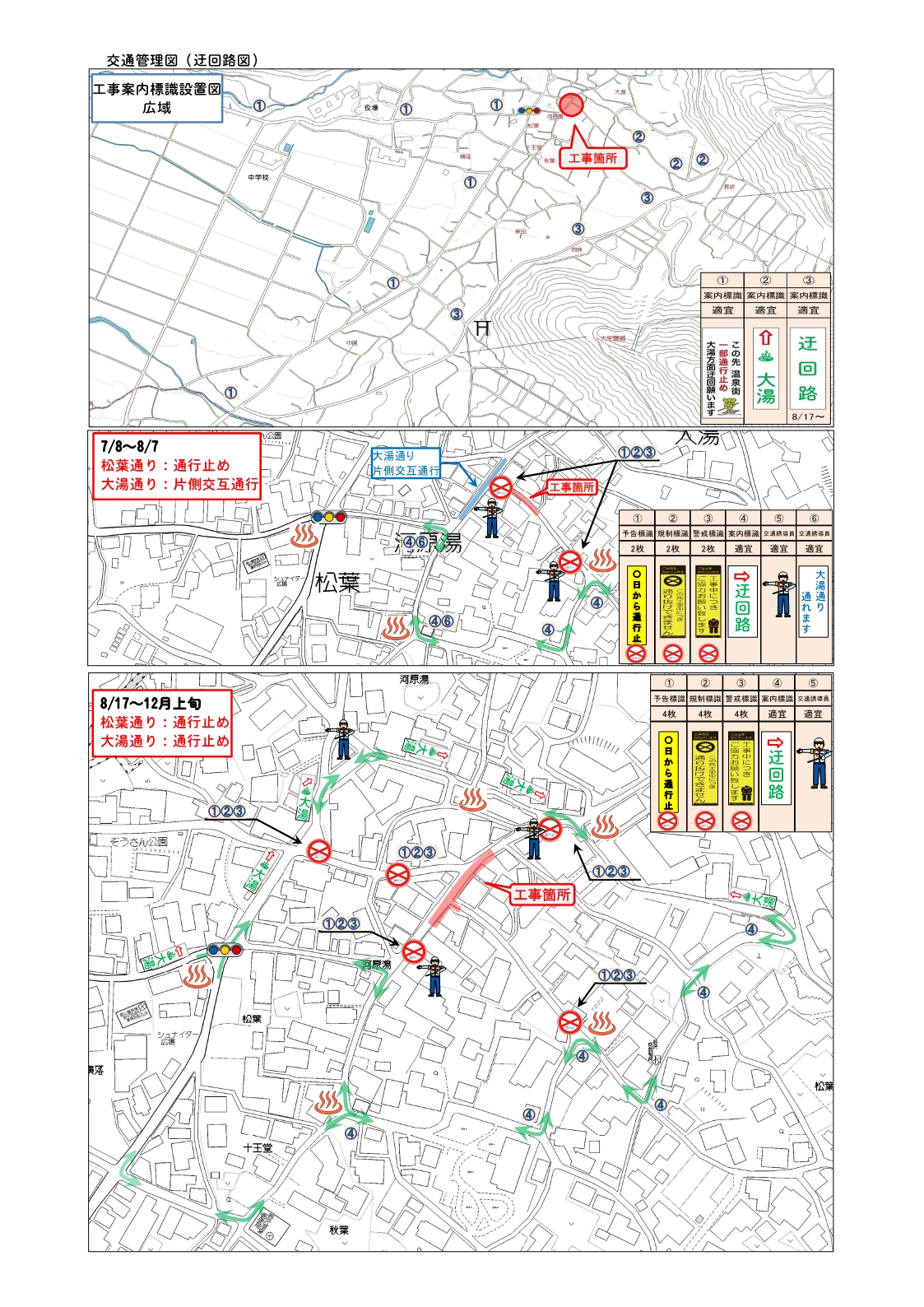

温泉街無電柱化(第3期)工事に伴う通行規制のお知らせ
野沢温泉村では、横落信号機~成田屋様前交差点~大湯共同浴場およびその周辺にかけて、電線類を地下に埋設する無電柱化事業を進めており、令和8年7月8日から第3期工事が開始されます。
第3期工事の範囲及び通行規制については以下のとおりです。
皆様には大変ご迷惑をおかけしますが、ご理解ご協力をお願いします。
