このページの本文へ移動する

新のざわこども園建設情報

更新:2026年4月15日

 現在ののざわこども園は、昭和58年に建設され老朽化が進んでいること、2階建で有事の際は避難が難しいこと、時代のニーズに合った保育サービスが提供できないこと、などの課題があり、これらの課題解決のため、新しいこども園の建設を進めています。

令和7年度の建設工事は終了しました。ご協力ありがとうございました。

工事再開は令和8年3月下旬を予定しています。

 最新情報はこちら

経緯

  • 令和2年10月 新園舎建設に向けて検討を開始
  • 令和3年 7月~12月 新こども園建設検討委員会:4回の委員会を開催し新園舎建設が必要か検討と提言書の作成
  • 令和3年12月 提言書答申
  • 令和4年 4月~ 建設予定地の検討、用地交渉、買収、測量
  • 令和4年12月 基本設計プロポーザル実施、設計業者の決定
  • 令和5年 1月~3月 基本設計作成
  • 令和5年 4月~ 実施設計作成開始
  • 令和5年 5月 基本設計説明会開催
  • 令和5年 7月 建設予定地の小学校プールの利用方針説明会開催
  • 令和6年 1月 建設費が予定額を大幅に上回ったため建設方針検討
  • 令和6年 2月 新園舎建設の1年間延期を決定
  • 令和6年 6月 建設計画1年延期説明会を開催
  • 令和6年 10月 建設予定地にある小学校プール等の解体工事着工 =>令和6年11月 解体完了
  • 令和6年 11月 入札を実施 不落
  • 令和7年 2月 2回目の入札を行い、施工業者が決定
  • 令和7年 5月 建設工事説明会を開催
  • 令和7年 5月 12日より工事着工

最新情報

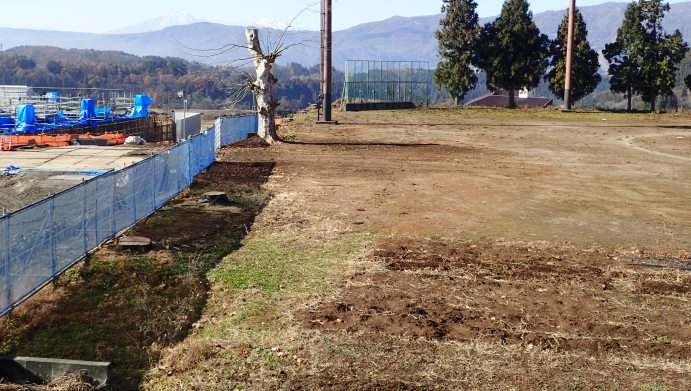

令和8年の工事を再開しました(現場写真 R8.4.15)

降雪期のため休工としていた建設現場ですが、3月9日から除雪、場内の

周辺整備及び場外へ雪の排泄を実施後、3月19日に120tクレーンを搬入

設置し、各種工事を再開しました。

令和7年度の工事が終了しました(R7.12.25)

12月25日に7年度で予定していた工事は無事終了しました。(R7年度の工事情報はこちら

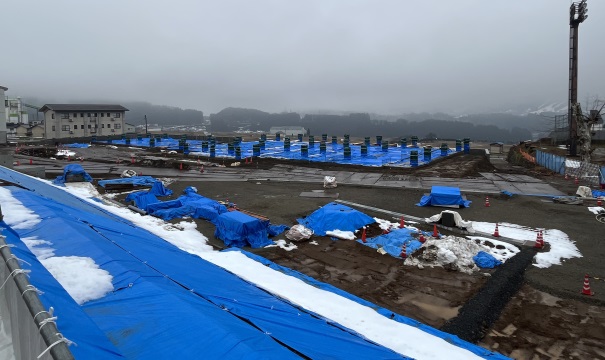

以後は、降雪により休工し、工事再開は令和8年3月下旬から予定しています。

現場より(R7.12.03)

12月4日は降雪が予想されています。工事のため通学路を一部変更していましたが、
除雪路線ではないため、4日より元に戻ります。
なお、工事は12月18日まで予定されています。登下校の際は工事車両の出入りは
控えるようになっていますが、十分注意して登下校するようお願いします。

また、小学校グラウンド南側の杉は伐採が完了しています。

現場の様子(R7.11.28)

令和7年度内終盤の作業が進んでいます。12月5日には最後のコンクリート打設を予定しています。

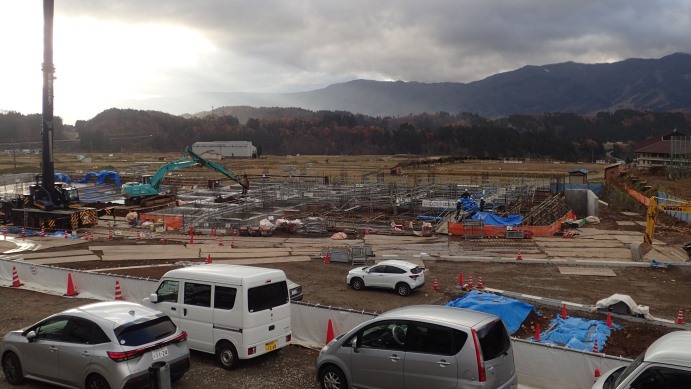

現場の様子(R7.11.13)

一番北側の道路擁壁の型枠が外れました。基礎工事は順調に進んでいます。

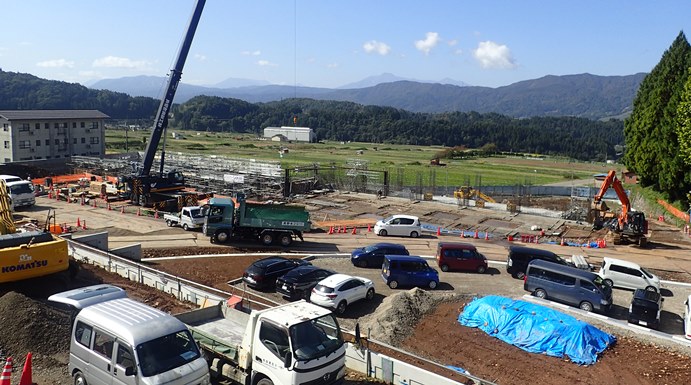

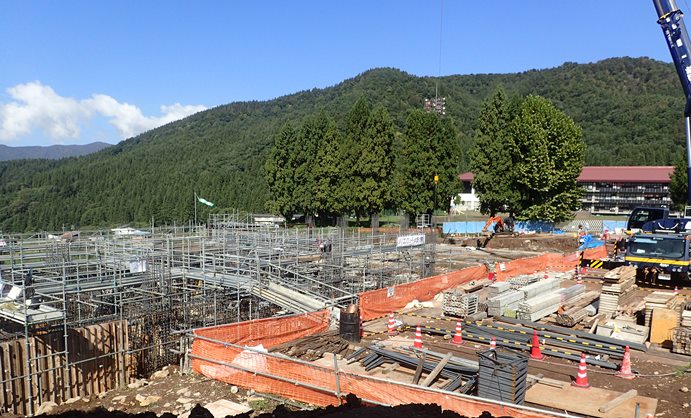

現場の様子(R7.10.17)

建物の基礎工事が南の方から順調に進んでいます。

小学校グラウンド南側の杉を伐採します(R7.10.17)

新園の安心安全な運営や施設の適切な管理のために小学校校庭南側の樹木を伐採します。
(樹木伐採後は、除排雪等に支障のない場所に桜の苗木を植樹する予定)

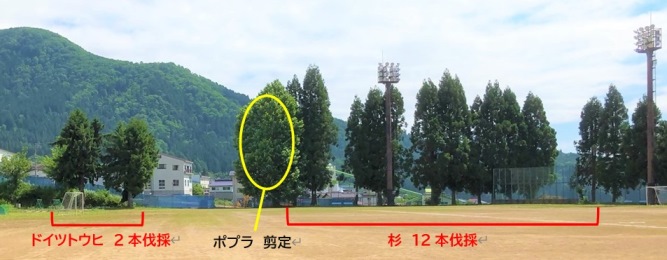

  杉(12本)、ドイツトウヒ(2本) その他ポプラの剪定を行います。

『伐採の理由』
・校庭南側の道路を拡幅整備して村道にしますが、隣接する校庭南側の法面に生えている杉が巨木化しており、強風による倒伏や枝折れなど、新園敷地内の活動や通行等に危険が及ぶ可能性があるため。
・降雪等により巨木化した杉の葉が大量に落下し、現状でも施設管理に影響を及ぼしているため。
・新園の駐車場に隣接する樹木が、駐車場や敷地内村道の除排雪の支障になるため。

本日、伐採業務の入札を行いました。工期は11月末まで。

工事の様子(R7.9.8)

建物基礎の一部をコンクリート打設しました。

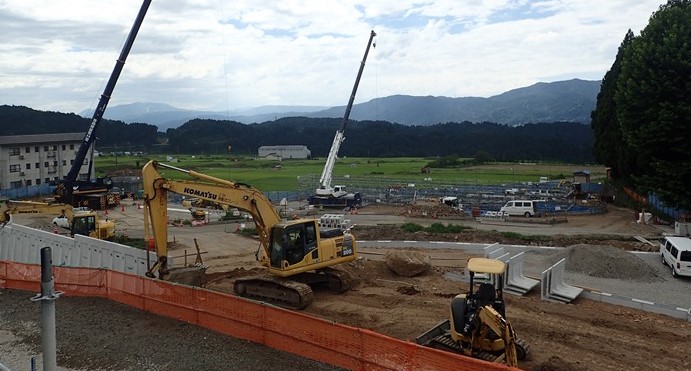

工事の様子(R7.8.1)

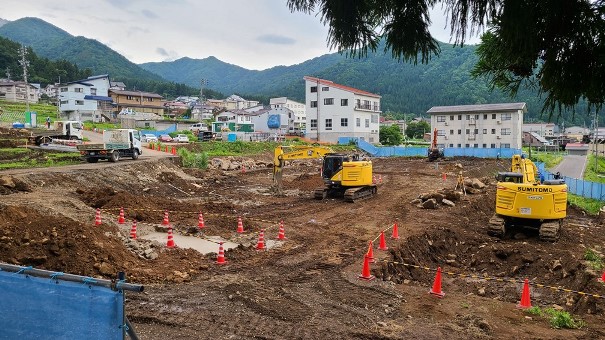

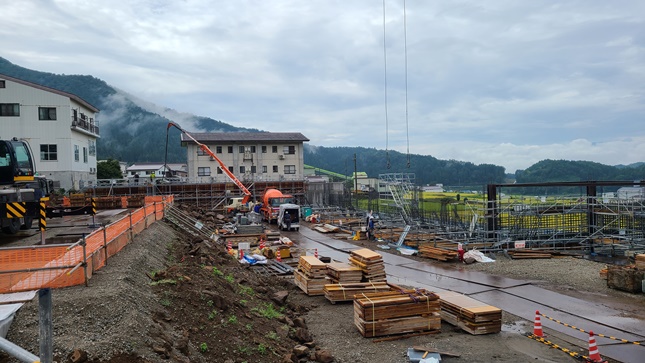

駐車場の造成、土留め兼建物基礎工事が進んでいます。

工事の様子(R7.6.24)

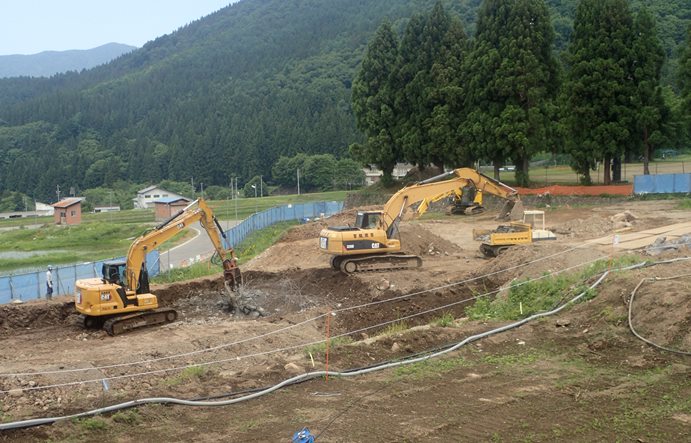

地盤改良工事。施工場所の土を固化材液と攪拌混合し流動性のある改良処理土にします。

工事の様子(R7.6.13)

6月4日に安全祈願祭を行い、順調に工事が進んでいます。

 工事の様子(R7.6.13)

工事着工(R7.5.12)

いよいよ工事が始まりました。
現地をネットで囲い、工事の支障となる看板、樹木、石などを撤去が始まりました。

建設工事説明会開催(R7.5.1)

着工に先立ち、建設工事に関し説明会を開催しました。
 時:令和7年5月1日 (1) 15:00~  (2) 19:00~
 所:公民館 広間
 内容:建設工事について・・・工事の工程バリケードや工事車両出入口などの説明
    通園・通学路について・・・・中尾・前坂方面の児童は小学校グランド下を通る。
「主な意見」
・小中学校の通学路の変更は大勢の人がわかるように周知してほしい。
・こども園の通園にも影響があるので9時頃まで大型車両は規制できないか。
 A=職人は8時から作業を始めるので、なるべくそのように考慮するが、
   コンクリート打設時などは難しいので、その際はお知らせする。

入札を実施しました(R7.2.21)

2月21日に入札を実施し、施工業者が決定しました。
準備期間を経て令和7年5月のゴールデンウィーク明けから工事が始まります。

建設工事の入札で不落(R6.11.19)

本体工事の入札を実施しましたが不落となりました。
原因を調査し設計を見直して、なるべく早く再度入札が行えるよう検討を進めます。

新のざわこども園建設予定地の小学校プール等解体工事着手(R6.10.4)

10月4日に解体工事の入札を行いました。
新こども園建設予定にあるプール、更衣室、倉庫、付近の住宅、車庫を解体します。
工事期間中は、小学校登校時にグラウンドを通ることができなくなります。また、付近の皆様や横道を通行される皆様には、ご迷惑をお掛けすることがありますが、ご理解ご協力をお願いします。

新のざわこども園建設事業延期説明会開催(R6.6.6)

こども園建設が1年間延期することについて、村の公民館で説明会を開催しました。
  日時 令和6年6月6日 午後1時 と 午後7時から
参加者とは、ざっくばらんな話し合いができました。
 「主な内容」
Q 地下駐車場建設を止めた場合、保育士はどこに駐車するのか。
A 屋外駐車場(下段)に駐車する。
Q 建設がさらに延びる可能性は。
A 遅くなるほど建設費が上がるため、なるべく早く契約をしたい。
Q プールの解体はいつからか。
A 令和6年の夏休み明け9月頃から。                                          Q床暖房(土壌蓄熱式)は保育室に限定するというが、遊戯室はどうか。                                  A遊戯室には床暖房は設置しない。園舎内は基本的に空調のみで温度管理できる能力の設計となっている。                     ※土壌蓄熱式…深夜電力を使って地中(土壌)から温める暖房システム(ほんのりとした暖かみ)
Q 入り口にあるクリーンステーションはどうなるか。
A  民生課と相談する。(地元とも)
Q 小学校に通う児童は真ん中の道を通れるのか、また安全か。
A 車両の進入を控えるように呼び掛けるが、児童生徒は制限しない。

 参加された皆さんからは、1年間延期することにご理解をいただきました。

新のざわこども園建設計画の延期について(R6.2.20)

 村では、令和8年4月の開園を目指して新こども園建設事業に着手していますが、令和5年度に実施設計を行った結果、設計金額(園舎及び園庭、駐車場等の建設費)が当初見込んでいた11億円を大幅に上回る19億円になりました。
 これは、昨今の社会経済情勢の影響により建設業界の市況が大きく変化(建設資材の高騰、建設業者の人手不足並びに労務単価の上昇)していることや、園舎屋内駐車場、敷地内道路の村道化を追加したことが主な要因です。
 村では中長期的な財政計画に基づき、健全財政を堅持しながら各種事業を計画的に実施していて、新のざわこども園建設事業も過疎対策事業債という地方債(国からの借金)を借り入れて建設費の財源に充てる計画で進めていますが、大幅な事業費の増加が急激な財政悪化を招き、今後の行財政運営に大きな支障を及ぼすことから、計画の見直しを行うことになりました。
 見直しの内容は、実施設計を令和6年度まで延長し、安全性や機能性を十分確保しつつ建設費を15億円程度に抑える設計に変更することと、工事期間を1年間延長して財政の健全性を確保するものです。
 新こども園の開園は令和9年4月になる予定です。

建設情報

 ・【広報】令和6年4月号「建設計画の延期について」

小中学校の水泳授業について

小学校プール解体の延期について

 新こども園を現在の小学校プール付近に建設するにあたり、プールを取り壊しました。
 水泳授業は、野沢グランドホテルのプールとこども園のプールを使用して行います。
